5月28日7:36,甲醇車間投氧一次成功,比計劃提前了3天,標志著為期一個月的大修工作全部結束,正式切換為生產頻道。
準備:未雨綢繆
“充分的準備的是成功的一半”,與往年相比,今年的大修準備比較充分。春節過后就提上了日程,從大修項目的梳理完善,到大修計劃的修訂,從檢修備件的提報跟蹤,到外協施工隊伍的聯系,從檢修方案的反復論證,到檢修標準的制定培訓,事無巨細。公司多次召開大修工作會議,對大修情況全面調度,未雨綢繆,為大修的順利推進奠定基礎。
“前事不忘,后事之師,此次大修,我們汲取了去年的教訓,基于員工對生產最熟悉、設備最了解的實際,我們自下而上廣泛征求員工意見,看計劃有無遺漏,安排是否合理,然后再自上而下,召開專題會研究確定,如此三次反復,最終敲定了今年四廠大修的144項檢修項目,尤其是空壓機等重點設備,我們加強了與廠家的溝通,維修效率較高”,四廠廠長曹勇如此談。
進度:爭分奪秒

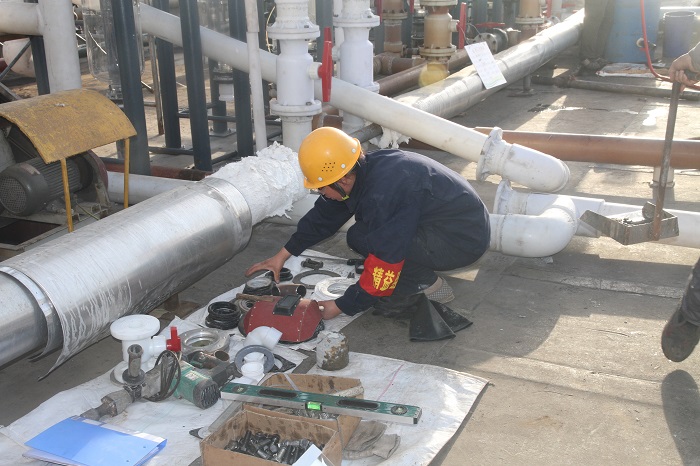

5月的天氣,雖說不上炎熱,但氣溫還是可以的。為確保檢修進度,公司大修有關人員早出晚歸,從時間上確保了檢修的有序推進。
“于我們而言,大修多半是在燜爐或半停產下進行的,更多是搶修,且涉煤氣等?;纷鳂I,風險程度高,我們提前策劃,多次現場查看,反復論證后實施,很多是連夜加班?;a二車間的循環水閥門更換,從當晚零時著手準備,抽調精兵強將,一直工作至華燈初上,方完成了4個循環水閥門的帶壓封堵,節約資金80余萬元。煤氣帶壓盲板更換及煉焦一車間4#集氣管煤氣調節翻板閥的更換,是在生產下進行的,施工難度大,質量要求高,需多個施工隊協同作戰,硬是在較短時間內啃下了硬骨頭,解決了長期困擾生產的問題”,三廠廠長谷文彬說。
“就大修工作完成進度來說,五大關鍵節點除一個按期完成外,其他均提前完工”,公司能環部負責人說。
精益:從始而終
“所謂精益大修,就是將精益管理的思想融入大修,精心準備,認真落實,嚴控質量,精益求精,確保一次成功”,精益管理負責人介紹說,“精益大修,自2015年提出,到2016年規范,再到今年的精益大修很多是習慣使然,大修現場,從點到面,規范到位,更側重了實用性,摒棄了完美形式的苛求,注重大修效率的提升”。
大修前,精益辦制定了精益大修標準,對相關部門全面培訓。大修過程中,加強了與安全部門的聯動,嚴查“三違”,重點是“三個一致”的落實,即層層落實技術交底內容一致,寫的與做的一致,即填寫作業票風險識別與落實一致,干的與看的要一致,即我方與施工方監督人員都要懂,要明白,一改以往的為監工而監工。
環保大修上,重點是對管道或設備的殘存物料、殘渣等專人定向回收,減少了垃圾的產生,規避了對環境的污染,尤其是保溫的保護性拆除再利用,節約資金的同時,更是習慣的培養,最為重要的,解決了環境污染問題,一舉三得。
精益辦、安全部、能環保等職能部門工作前置,深入生產一線,現場辦公,輔導檢查,發現解決問題,為精益大修保駕護航。
對重點項目,公司推行分級承包制,A類項目公司領導負責,B類項目車間主任負責,C類項目工段長或班長負責,從安全到質量,再到進度,責任明確,效果較好。
