人間四月天,春和景明,是一年中最美的時節。
然,金能人的四月,披星戴月,加班加點,幾多忙碌,幾多辛苦,正逢公司一年一度的大修月,從4月1日的全面展開,到4月29日20:30分,甲醇車間一次投氧成功,較計劃提前了3天。
精益大修

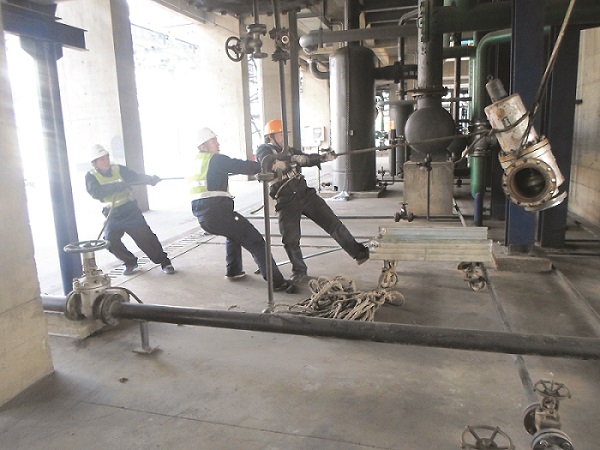

走進大修現場,清晰的標識,整潔的擺放,可視化的施工告知牌、檢修進度表、備件管理紙讓人一目了然、耳目一新,現場的人都在忙,但各司其職、各負其責,忙而不亂、井然有序,一切正按計劃有條不紊推進中。
“兩平兩直”、“三不見天”、“三不落地”、“活完地凈”,這些看起來有點新鮮的名詞是本次大修的主題詞,也為大修帶來了新變化。
為實現環保大修,公司專門出臺了有關規定,廢棄物及時放至回收袋中,盡量不落地,以免造成二次污染;危險化學品廢棄物,事前擬定處理方案,按方案處置;各種液體介質放入安全儲槽,嚴禁外溢污染。
在檢修現場,不經意間,你總會看到擺放整齊保護性拆卸的保溫與鐵皮,分類擺放整齊待用的舊螺栓,還有修整后備用的法蘭、舊管線、舊鋼材等,檢修過程中,能自己動手的自力更生,節約是本次大修的又一大亮點。
為確保精益大修的真正落地,公司精益辦、能環部、安全部分別對接三大分廠,深入現場檢查指導,就發現的大修優秀做法及時在公眾號、OA等表揚,就存在問題提出改進意見。
“精益大修的成功導入,在實現安全大修、環保大修、節約大修的同時,也培養了大家良好的檢修習慣”,精益辦的董慶強說。
治病查體
“大修是治病,更是全面系統的查體”,二廠廠長Fery先生這么要求,也是這么做的。
4月的二廠大修,是全部停車的完全大修,計劃檢修項目533項,大修人員對設備或手術,或輸水,或理療,忙得不亦樂乎。從廠長到管理人員,再到專業技術人員,在治病的同時,深入設備內部全面查體,炭黑尾氣燃燒爐火箱平日運行溫度達1200多度,干燥機滾筒溫度300多度,根本無法進入,他們充分利用此次大修的良機,在置換合格后,進入設備內部徹底檢查,僅炭黑新發現問題109項,在檢修中及時消除,將問題解決在事前,事故消滅在萌芽,為設備日后的正常運轉提供了有利保障。
“搶”字當頭
記不清是多少個不眠之夜了。
夜深了,周圍的一切都靜了下來,而三廠煉焦一車間焦爐裝煤車搶修現場,白熾燈亮亮的,外協及機修人員正緊張忙碌著,24小時連軸轉,就出現問題,現場討論解決,完成一臺后未作修整,又立即投身到另一臺裝煤車的搶修中,歷經七天七夜的連續奮戰,至4月19日凌晨4:00,搶修工作全部結束,參與搶修的人員眼熬紅了,人變瘦了,胡子竄出來了,但看到較計劃提前了5天,疲憊的臉上露出了久違的笑容。
貧煤氣管道清理是此次大修的重要工作,原定由外協施工單位負責,但清理過程中,公司發現施工方標準低、進度慢,在規定時間內根本無法完成既定任務,將直接影響到大修后的開車時間,公司組織煉焦一車間及煤場員工組成了突擊小分隊,清理人員貓在狹小空間內,忍著悶熱的“煎熬”,硬是咬著牙3天內完成了289.7米管道的清理任務,提前2天完成任務。
四廠甲醇大修是全公司大修的關鍵,其開車的進度直接關系著公司的能源平衡,在空壓機返廠維修時,公司人員專人盯靠,現場協調,從設備出廠到返廠僅用了8天的時間。在二合一壓縮機設備的拆檢中,新發現變速箱高速軸需返廠做動平衡,當晚返廠,在公司人員的督促下,12日出廠,16日返回,為大修贏得了時間。
可愛的人
在此次大修中,也涌現了一大批可親可敬的金能人,他們舍小家、顧大家,確保了公司大修的順利完成。四廠甲醇外聘工程師朱通,愛人的預產期4月20日,但正值甲醇車間二合一壓縮機的調試,且接到公司能源平衡需要將提前開車,朱通說服了家人,計劃待愛人身體不適時往家里趕。4月24日21:20分,朱通接到家人電話,說愛人身體不適已入院,讓他趕緊回去。朱通和領導說了一聲,正準備回走時電廠燃機跳停,他不放心調試中關鍵設備的停車,在堅持了1個多小時待設備正常停止后,方踏上了回家的路,在其4月25日凌晨趕至曹縣人民醫院時,清晰聽到了孩子的哭聲,愛人已從手術室推出,看著愛人及可愛的孩子,滿是愧疚之情,在醫院呆了3天后,他又立即返回,投身到甲醇的開車中。
